Zastosowanie technologii Peri
Budowa basenu wymagała wykonania i połączenia wielu skomplikowanych geometrycznie i technologicznie elementów. Statyczny system basenu składa się z żelbetowej płyty stropowej, ścian nośnych z żelbetowymi filarami oraz płyt monolitycznych. Duży udział w realizacji obiektu miały złożone rozwiązania szalunkowe Peri, które zostały dostarczone na plac budowy w postaci zmontowanej.
Przykładowo, spadziste ściany basenu do nurkowania wykonano z wstępnie zmontowanych elementów szalunku panelowego Trio, natomiast do okrągłej rury nurkowej użyto wstępnie zmontowanego dźwigarowego szalunku ściennego Vario GT 24. Wśród innych zastosowanych rozwiązań Peri pojawiły się wieża podpierająca siłowniki hydrauliczne do opuszczenia segmentu studni oraz podparcie dźwigara dachowego na wysokości 30 m wieżami VST oraz belkami HEB. Należy także podkreślić, że podczas wykonywania prac bardzo dużą uwagę przywiązywano do zapewnienia bezpieczeństwa personelu budowy, a aspekt ten został uwzględniony już na etapie przygotowywania projektu.
Betonowanie rury do nurkowania

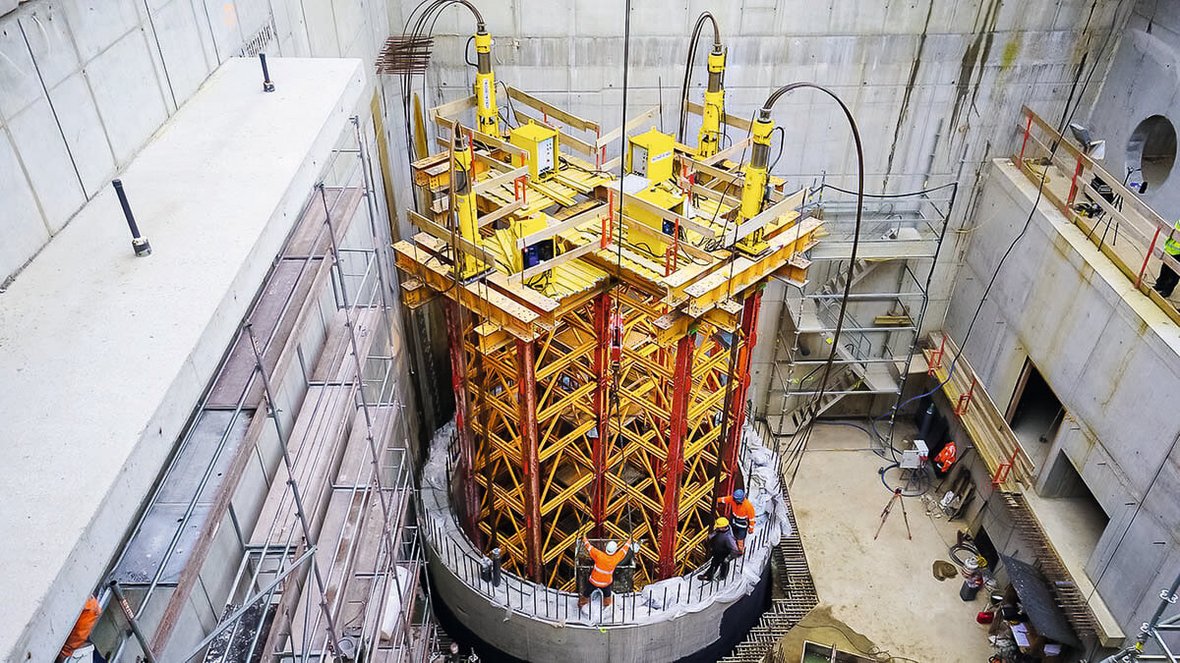

Największym wyzwaniem projektowym była rura do głębokiego nurkowania o średnicy wewnętrznej 7 m i głębokości fundamentu 40,5 m poniżej poziomu gruntu. Z tego względu, betonowanie pierścieni rurowych o średnicy zewnętrznej 8,5 m wykonano w konstrukcji monolitycznej w krokach po 4 m każdy. Szyb o głębokości 25 m podzielono na odcinki, których poszczególne segmenty ważyły po 300 ton każdy.
W sumie zużyto 5000 m³ betonu. Kluczem do osiągnięcia sukcesu było tutaj pionowe wyrównanie rury pierwszego stopnia, ponieważ problemem mogło okazać się nieosiowe i nieregularne ustawienie poszczególnych elementów oraz ich ewentualne kolizje. Dla uzyskania wysokiej precyzji opuszczania pierwszego elementu zastosowano więc siłownik hydrauliczny wsparty na wieżach VST Heavy-Duty Towers oraz specjalne prowadnice. Kolejne segmenty osiągały już swoje właściwe położenie pod własnym ciężarem.

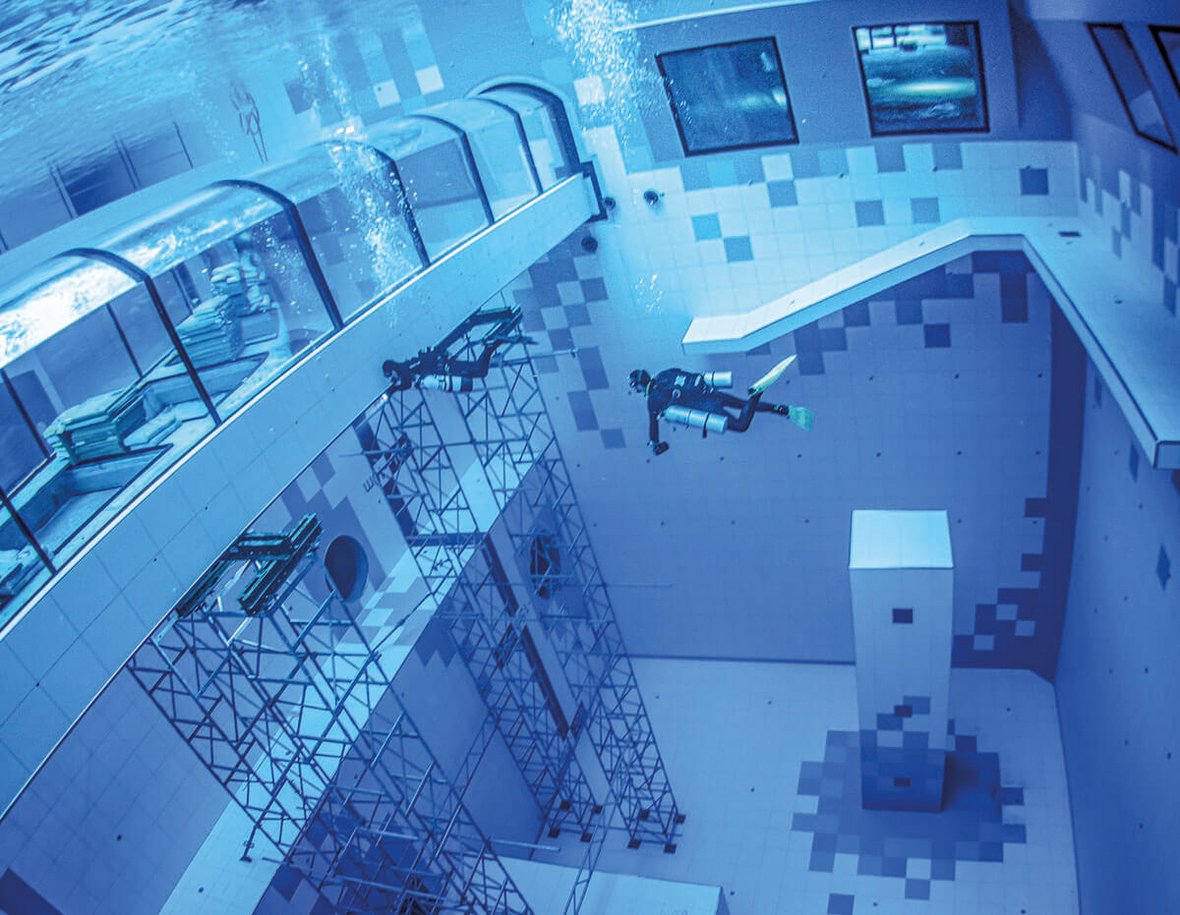

Szybki i bezpieczny demontaż wież składowych ST 100 pod wodą
Oprócz szybu do nurkowania jedną z większych atrakcji basenu Deepspot jest także podwodny most widokowy. Most jest samonośny tylko wtedy, gdy basen jest wypełniony wodą i osiąga wówczas wymaganą pełną siłę wyporu. Z tego powodu konieczne było podparcie go szalunkiem jeszcze na krótko przed oddaniem basenu do eksploatacji.
Dla bezpiecznego przenoszenia obciążenia inżynierowie Peri postanowili wykorzystać wieże stosowe ST 100 o wysokości 14,4 m, jednak ich demontaż mógł być zrealizowany dopiero po napełnieniu basenu wodą. W tym celu zatrudniono profesjonalnych nurków, którzy po odpowiednim przeszkoleniu, łącznie w czasie 10 h zdemontowali pod wodą oraz wynieśli bezpiecznie na powierzchnię materiał rusztowań o całkowitej masie 3400 kg.
